Dieser Artikel gibt Ihnen ein klares, realistisches Bild davon, wie lange der Bau eines Rechenzentrums dauert und warum die Strominfrastruktur, insbesondere die Lieferzeiten von Transformatoren, oft der größte Engpass und einer der kritischsten Teile des Projekts ist. Sie werden die wesentlichen Phasen kennenlernen und Einblicke erhalten, wie Sie lange Wartezeiten managen können, um Ihren Zeitplan zu schützen und zusätzliche Kosten durch Verzögerungen zu vermeiden.
Verstehen des Gesamtablaufs
Es gibt mehrere Phasen, die den Zeitrahmen für den Bau eines Projekts wie eines Rechenzentrums ausmachen. Diese überlappen sich manchmal bis zu einem gewissen Grad, aber der Weg, wie es ausgeführt wird, wird der kritische Pfad sein, der Ihr endgültiges Lieferdatum des Projekts steuert.

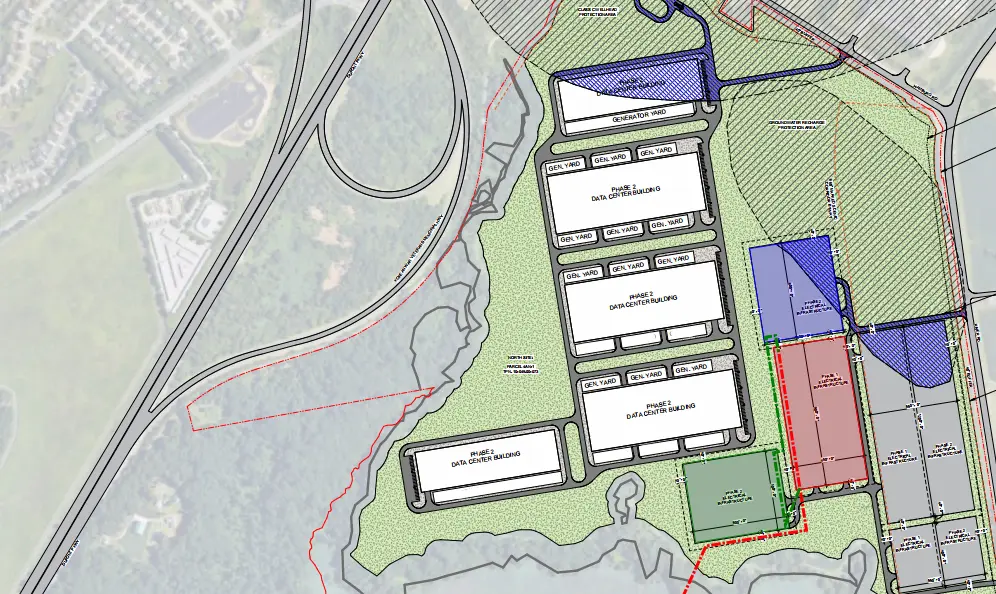

Phase 1: Planung und Standortauswahl

Zunächst wählen Sie den richtigen Standort für Ihr Projekt aus. Dieser einzelne Schritt dauert normalerweise etwa 3 bis 12 Monate. Dies liegt in der Regel daran, dass Sie das Gelände bewerten, die lokalen Vorschriften einhalten und insbesondere die verfügbare Energie aus dem Versorgungsnetz kennen müssen.
In dieser Zeit beginnen Sie, mit verschiedenen Versorgungsunternehmen zu sprechen, wie viel Strom sie liefern können und wann sie liefern können. Viele Projekte, ob klein oder groß, verzögern sich aufgrund von Problemen mit Netzanschlüssen, die gemindert werden können, wenn Sie Ihren Fokus auf Ihre Bedürfnisse in Bezug auf die Stromversorgung verlagern.

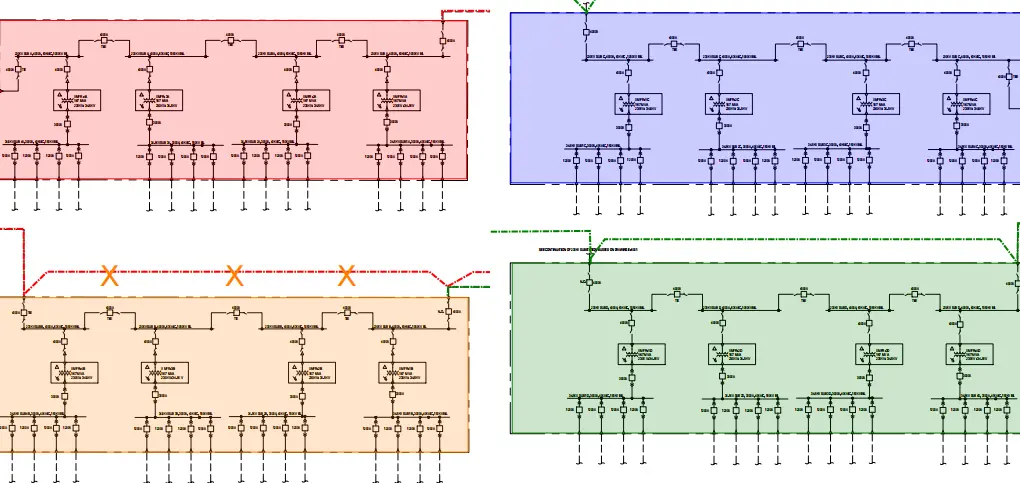

Phase 2: Design und Genehmigung

In dieser Phase erstellen Sie detaillierte Entwürfe für Ihre Projekte. Gleichzeitig werden die Genehmigungen gesichert. Diese Phase dauert normalerweise etwa 6 bis 18 Monate. Dies liegt normalerweise daran, dass Ingenieure Pläne, Kühlsysteme und vollständige elektrische Systeme im Gebäude oder in der Einrichtung erstellen werden.
In dieser Zeit beginnen Sie, eng mit den Versorgungsunternehmen über die genauen Stromanforderungen, die Ihre Einrichtung benötigt, zu koordinieren. Dies ist auch der Zeitpunkt, an dem die Spezifikationen für die Transformatoren festgelegt werden, da Ihre Einrichtung eine zuverlässige Spannungsversorgung (entweder Mittelspannung oder Hochspannung) benötigt.
Die Genehmigungszeiten können je nach Standort und Größe des Projekts variieren. Auch die Umweltprüfungen und die Versorgungsvereinbarungen können manchmal einen zusätzlichen Monat hinzufügen, was den Prozess erheblich verlängert.

Phase 3: Bau und Installation der Ausrüstung

Jetzt in dieser Phase wird der Bau Ihres Projekts oder Ihrer Einrichtung beginnen. Der physische Bau dauert in der Regel etwa 12 bis 36 Monate. Sie werden nun mit der Standortvorbereitung, dem Bau von Fundamenten und auch dem Bau der Hülle beginnen. Anschließend folgen die mechanischen, elektrischen und sanitären Systeme.
Die Strominfrastruktur spielt eine entscheidende Rolle. Sie werden Umspannwerke, Schaltanlagen, Generatoren und Transformatoren installieren, die die Hochspannung auf den nutzbaren Bereich oder das Niveau für die Server herabsetzen. Dies sind kritische Schritte und müssen in der richtigen Reihenfolge durchgeführt werden.
Phase 4: Inbetriebnahme
Diese Phase ist die endgültige Phase des Projekts, in der Sie alle Systeme testen und sicherstellen, dass alles zusammen funktioniert. Dazu gehört das Einschalten der Transformatoren, das Testen der Stromsysteme, das Überprüfen der Kühlsysteme und das Integrieren der Server. Diese Phase dauert in der Regel 2 bis 6 Monate. Sie werden überprüfen, ob die Transformatoren, die Kühlung, die Notstromversorgung und die IT-Ausrüstung zuverlässig zusammenarbeiten.
Um ein klareres Bild von dem Bauzeitplan des Rechenzentrums zu erhalten, hier ein schneller Vergleich:
| Aspekt | Große/Hyperscale-Rechenzentren | Kleine/Modulare Rechenzentren |
| Typischer Gesamter Zeitrahmen | 24 - 36+ Monate | 12 - 20 Monate |
| Planung & Standortauswahl | 6 - 12 Monate | 3 - 6 Monate |
| Entwurf & Genehmigung | 9 - 18 Monate | 4 - 9 Monate |
| Bauphase | 12 - 24 Monate | 6 - 12 Monate |
| Hauptherausforderung | Die Lieferzeiten von Transformatoren werden häufig zum kritischen Pfad. | Immer noch von den Lieferzeiten der Transformatoren betroffen, aber leichter zu handhaben |
Wie beeinflussen die Lieferzeiten von Transformatoren den Zeitplan Ihres Rechenzentrums?
Bevor man in die Bauphase des Projekts tief eintaucht, gibt es einen Faktor, der berücksichtigt werden muss, da er oft den größten Einfluss auf den Gesamtzeitplan hat.
Die Lieferzeiten von Transformatoren gehören manchmal zu den längsten und kritischsten Teilen Ihres Stromsetups. Sie können entweder den Gesamtzeitplan Ihres Projekts verlängern oder komprimieren. Dies muss daher sorgfältig bedacht werden.

Unter den aktuellen Bedingungen, Mittelspannungs-Transformatoren für Rechenzentren haben typischerweise eine Lieferzeit von 8 bis 12 Monaten, während Hochspannungs-Transformatoren 1 bis 3 Jahre oder etwa 24 bis 60 Monate oder sogar länger benötigen können. Vor der Nachfrage der Rechenzentren benötigten Transformatoreneinheiten normalerweise 12 bis 36 Monate. In den heutigen Fällen drücken eine hohe Nachfrage in Rechenzentren und auch begrenzte Materialien wie Kupfer und spezialisiertes Stahl die Lieferungen über zwei Jahre hinaus. Auch einige der großen Einheiten erwarten eine längere Wartezeit von bis zu drei bis fünf Jahren.
Aus diesem Grund müssen Sie in Erwägung ziehen, Transformatoren sehr früh zu bestellen. Diesen Schritt können Sie normalerweise unternehmen, wenn Sie sich in der Entwurfs- oder Genehmigungsphase befinden, damit die Transformatoreneinheiten ankommen, wenn Ihr Bau bereit für die Installation. ist. Wenn Sie warten, bis der Bau beginnt, könnte Ihr Zeitplan durch Kompression gefährdet sein oder höhere Kosten aufgrund von Verzögerungen aufweisen. Viele Entwickler oder Projektbesitzer behandeln die Beschaffung von Transformatoreneinheiten heute als einen kritischen Schritt in ihrem Projekt und sichern sich normalerweise eine Bestellung etwa 18 bis 36 Monate oder mehr im Voraus.
Lange Lieferzeiten für Transformatoren schaffen mehrere Herausforderungen in Ihrem Projekt und können auf viele Arten Einfluss nehmen:
- Sie müssen die zivilen und strukturellen Arbeiten sorgfältig um die erwarteten Liefertermine planen.
- Sie benötigen enge Koordination mit dem Versorgungsunternehmen hinsichtlich des Zeitplans oder des Zeitplans für die Interkonnektion.
- Späte Lieferungen können Sie zwingen, die Phasen Ihres Projekts zu komprimieren, was die Arbeits- und Logistikkosten erhöht.
- In Projekten, die eine Gesamtdauer von 18-24 Monaten anstreben, ist es entscheidend, Transformatoren früh zu bestellen, wenn Sie Ihr Ziel-Eröffnungsdatum erreichen möchten.
Aktuelle Branchenberichte zeigen, dass fast die Hälfte der Rechenzentrumsprojekte in den Vereinigten Staaten für das Jahr 2026 mit Verzögerungen oder sogar Stornierungen aufgrund von Engpässen bei elektrischen Geräten, einschließlich Transformatoren, konfrontiert ist. Die Energieinfrastruktur kann mit der Nachfrage solcher Projekte nicht Schritt halten.
Indem Sie frühzeitig planen und Maßnahmen bei solchen Problemen ergreifen, geben Sie sich mehr Flexibilität und verringern das Risiko von Verzögerungen und höheren Projektkosten. Einige Teams oder Projektbesitzer wählen Standard-Transformator-Designs, um die Lieferzeiten geringfügig zu verkürzen, aber das ist normalerweise nicht die Lösung für ihr Problem, da die meisten modernen Rechenzentren Transformatoren mit hoher Zuverlässigkeit und maßgeschneiderten Spezifikationen benötigen. Die Koordination mit Herstellern, die die Anforderungen einer Einrichtung wie Rechenzentren verstehen, wird Ihnen helfen, die richtige Spezifikation auszuwählen und die Liefertermine mit Ihrem Bauzeitplan abzustimmen.
Fazit
Der Bau eines Rechenzentrums ist ein langwieriger und detaillierter Prozess, der normalerweise 18 bis 36 Monate oder sogar länger vom Baubeginn bis zur Betriebsphase in Anspruch nimmt. Da jede Phase entscheidend und wichtig ist, wird die Lieferung der Transformatoren oft zum entscheidenden Faktor dafür, wie schnell das Projekt abgeschlossen wird. Die Lieferzeiten für Transformatoren sind weit mehr als nur ein Beschaffungsdetail, sondern ein strategischer Faktor, der bestimmt, ob ein Rechenzentrum pünktlich in Betrieb gehen kann.

Transformatoren zu bestellen und mit erfahrenen Herstellern zu koordinieren, sind die klügsten Schritte, die Sie unternehmen können, um Ihre Datenzentrumprojekte im Zeitplan zu halten und Verzögerungen zu vermeiden. Daelim Transformers hat umfassende Projekterfahrung auf den nordamerikanischen und europäischen Märkten, mit Produkten, die vollständig hohen internationalen Standards wie UL, CSA und CE entsprechen. Wir sind Experten für nordamerikanische Datenzentren. Unsere 69kV+ Leistungstransformatoren haben eine kurze Vorlaufzeit von 3-6 Monaten. Außerdem haben wir über 1.000 bodenmontierte Einheiten auf Lager, von 500kVA um 5.000kVA.
Bereit, die Kontrolle über den Zeitplan Ihres Datenzentrumprojekts zu übernehmen? Kontaktieren Sie Daelim Transformer heute für fachkundige Beratung zu Transformatorenvorlaufzeiten und maßgeschneiderten Energielösungen.
Häufig gestellte Fragen
Was ist normalerweise der Grund für Verzögerungen beim Bau von Rechenzentren?
Die Anschlüsse zum Versorgungsnetz und die elektrische Ausrüstung gehören zu den Hauptgründen. Transformatoren können Projekte aufgrund langer Fertigungsvorlaufzeiten um viele Monate verzögern.
Können kleine oder modulare Rechenzentren erheblich schneller gebaut werden?
Ja, modulare Design-Datenzentren können in einigen Fällen um 12-20 Monate schneller sein. Sie müssen jedoch trotzdem Transformatoren frühzeitig bestellen, um Verzögerungen zu vermeiden.
Wann ist der beste Zeitpunkt, um Transformatoren für Rechenzentrumsprojekte zu bestellen?
Der beste Zeitpunkt ist während der Planungs- oder Genehmigungsphase, die in der Regel 18 bis 36 Monate bevor Sie es vor Ort benötigen, liegt. Bis zur Konstruktionsphase zu warten, kann Verzögerungen verursachen.
Beeinflusst die Größe des Transformators die Lieferzeit?
Beeinflusst die Größe des Transformators die Lieferzeit?
